Pular para conteúdo

Plano de Gerenciamento de Riscos

Introdução

O objetivo do Plano de Gestão de Riscos é reconhecer, examinar e preparar medidas para os potenciais riscos que podem surgir durante o projeto. Após o planejamento, a administração dos riscos torna-se viável.

Estrutura Analítica de Riscos (EAR)

A estrutura analítica de riscos tem a função de agrupar as potenciais fontes de riscos, o que simplifica a identificação e o tratamento de riscos no projeto, agilizando o processo de mitigação. Seu objetivo é destacar as principais categorias de risco para um determinado tipo de projeto, visando a especificidade, pois isso resulta em economia de tempo na identificação. Os riscos podem ser categorizados conforme:

  • Técnico: São riscos associados à tecnologia, requisitos e qualidade.
  • Externo: São os riscos relativos ao cliente, mercado ou ambiente.
  • Organizacional: São relacionados à priorização e recursos do projeto.
  • Gerência: São relativos à estimativa, planejamento, controle e comunicação.

Diagrama da Estrutura Analítica de Riscos

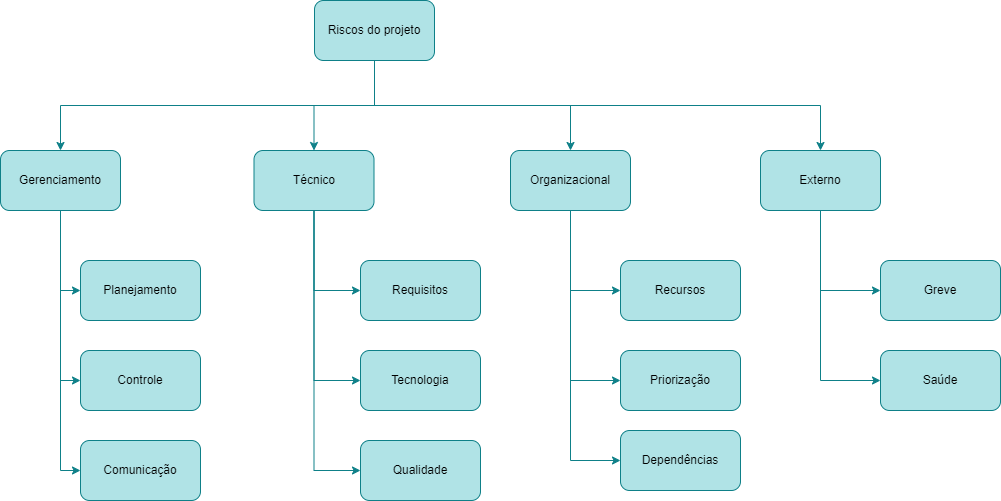

EAR

Figura 1 – Diagrama EAR

Análise Quantitativa e Qualitativa de Riscos

Na fase de Análise Quantitativa de Riscos, são realizadas avaliações numéricas da probabilidade, certeza e impacto dos riscos. Já na etapa de Análise Qualitativa de Risco, identificam-se quais riscos requerem maior atenção ou ações adicionais, considerando a relação entre a probabilidade de ocorrência e o impacto. As Tabelas 1, 2, 3 e 4 apresentam como esses critérios são determinados.

Probabilidade Certeza Peso
Nulo 0% 0
Muito baixa ]0%, 20%[ 1
Baixa [20%, 40%[ 2
Média [40%, 60%[ 3
Alta [60%, 80%[ 4
Muito alta [80%, 100%] 5

Tabela 1 – Identificação de peso da Probabilidade

Impacto Descrição Peso
Nulo Nulo 0
Muito Baixo Pouco Expressivo 1
Baixo Pouco Impacto 2
Médio Impacto Médio 3
Alto Grande Impacto 4
Muito Alto Impede a continuação do projeto 5

Tabela 2 –Identificação de peso do Impacto

Impacto X Probabilidade Nulo Muito Baixo Baixo Médio Alto Muito Alto
Nulo 0 0 0 0 0 0
Muito Baixo 0 1 2 3 4 5
Baixo 0 2 4 6 8 10
Médio 0 3 6 9 12 15
Alto 0 4 8 12 16 20
Muito Alto 0 5 10 15 20 25

Tabela 3 – Identificação de Grau de Risco

Grau de Risco Descrição
0 Nulo
0 < Risco <= 5 Baixo
5 < Risco < 15 Médio
15 <= Risco Elevado

Tabela 4 – Classificação do Grau de Risco

Identificação dos Riscos

No processo de identificação de riscos foi utilizada a técnica de comparação análoga, que se baseia em experiências anteriores e similares para facilitar a concepção e identificação de riscos comuns em projetos similares.

Riscos Levantados para o contexto do projeto

ID Risco Risco Consequência Probabilidade Impacto Grau de Risco Estratégias de Prevenção Estratégias de Mitigação
1 Desistência de membros do grupo ou abandono da disciplina Atraso ou entrega parcial projeto 2 4 8 Manter uma comunicação eficaz, planejamento e organização ao longo do semestre Reatribuição de responsabilidades entre os membros restantes
2 Cronograma mal definido Redução do tempo disponível para realização das tarefas 2 4 8 Atentar-se aos prazos da disciplina e ao tempo necessário para cada tarefa Alocar mais recursos para as tarefas em atraso
3 Dificuldades na comunicação entre os membros do grupo Dificuldade na execução das tarefas 3 3 9 Gerenciar ativamente a comunicação com os membros Tentar contatar o membro em questão por outros meios de comunicação
4 Requisitos mal formulados Dificuldade de compreensão dos requisitos e execução inadequada 1 4 4 Garantir que a equipe esteja alinhada com os requisitos Refazer a atividade em questão
5 Seleção inadequada de tecnologias para o projeto Problemas de integração entre os componentes do projeto 1 4 4 Realizar estudos prévios sobre as tecnologias utilizadas Substituição de tecnologias escolhidas
6 Baixa qualidade do produto Produto não atende completamente à proposta inicial 2 3 6 Manter comunicação constante entre o professor e a equipe Melhorar os elementos abaixo do padrão esperado
7 Priorização inadequada das atividades Dificuldade em cumprir prazos esperados 3 4 12 Revisar constantemente as prioridades Alocar mais pessoas para tarefas importantes
8 Paralisação devido a greve dos professores Alteração na data de entrega do projeto 5 4 20 - -
9 Problemas de saúde dos membros do grupo Sobrecarga nos membros restantes 2 4 8 - Reatribuir atividades entre os membros restantes
10 Baixa produtividade dos integrantes do grupo Não cumprimento do cronograma e das entregas estabelecidas 2 4 8 Motivação da equipe quanto à criação do projeto através de reuniões constantes Reatribuir atividades entre os membros mais ativos
11 Falta de cliente real Baixa qualidade do produto 2 4 8 Identificar produtos similares Reformular ou incrementar requisitos

Tabela 5 – Tabela do Plano de Gerenciamento de Riscos

Referências

PMI - PROJECT MANAGEMENT INSTITUTE. Guia PMBOK®: Um Guia para o Conjunto de Conhecimentos em Gerenciamento de Projetos, Sexta edição, Pennsylvania: PMI, 2017.

Histórico de Revisão

Versão Data Descrição Autores
1.0 06/05/2024 Criação do documento Kayro César
